関西エリア食品スーパー

2021年1月~2025年3月

新センター稼働支援

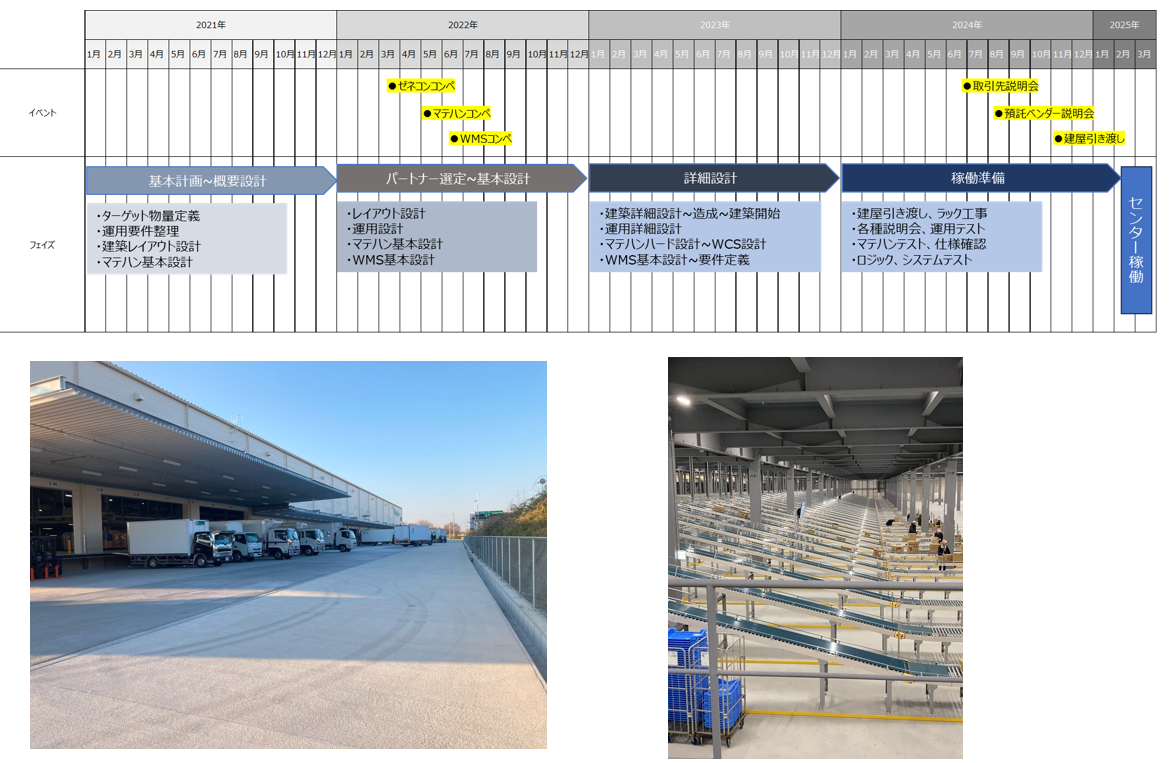

2021年1月にプロジェクトがスタートし、2025年3月に約8,000坪のドライセンター(DC+TC)の立ち上げを実施しました。立ち上げ準備期間中には、ベンダー向け説明会の支援、各システム仕様の確認、マテハン及びWMSの各テスト計画の内容精査、運用総合テストの計画策定とテスト支援を行いました。

立ち上げ後数日間は、想定外のエラー等も発生しましたが、納品先へ迷惑をかけることなく、配送を完遂することができました。

今後は、売上拡大に伴う拠点戦略支援、センターの安定稼働までの改善支援、KPI策定の支援等を予定しています。
